Publié aujourd’hui à 09h30, modifié à 12h03 — Lecture : 2 minutes. À Freetown, les chefs d’État de la Cedeao ont validé dimanche 19 juillet un accord intergouvernemental qui acte la construction du gazoduc Nigeria-Maroc (NMGP). L’initiative remet au centre une question très concrète : comment acheminer le gaz ouest-africain vers le nord, et à quels coûts, pour répondre aux besoins locaux et aux débouchés européens ? 🔎
Gazoduc Atlantique Nigeria-Maroc : l’accord de la Cedeao qui débloque le projet
La signature à Freetown marque un passage du dossier politique vers une phase plus opérationnelle. Le président en exercice de la Cedeao, Julius Maada Bio, a résumé l’ambition en une phrase destinée aux opinions publiques : « Ne soyez pas surpris lorsque le gaz arrivera chez vous ». Une manière d’insister sur l’impact attendu pour les pays côtiers traversés.
Derrière le symbole, le communiqué commun Onhym (Maroc) et NNPC (Nigeria) décrit un couloir énergétique pensé pour relier les ressources gazières aux pôles de consommation régionaux, tout en renforçant l’intégration des marchés. La suite annoncée est technique : mise en place des structures de pilotage avant d’aller chercher les financements. 🧩
| Critère | NMGP (Nigeria-Maroc) | GME (Algérie-Europe) |
|---|---|---|
| Longueur | 6 000 km | 1 400 km |
| Nombre de pays traversés | 13 | 4 |
| Coût estimé | 23 milliards € | 2,3 milliards € (estimation 1990) |
| Capacité annuelle | 30 milliards m³ (prévu) | 8 milliards m³ |
| Statut | Accord signé, phase opérationnelle | Arrêté depuis 2022 |
NMGP : société de projet à Casablanca et gouvernance à Abuja, le duo institutionnel

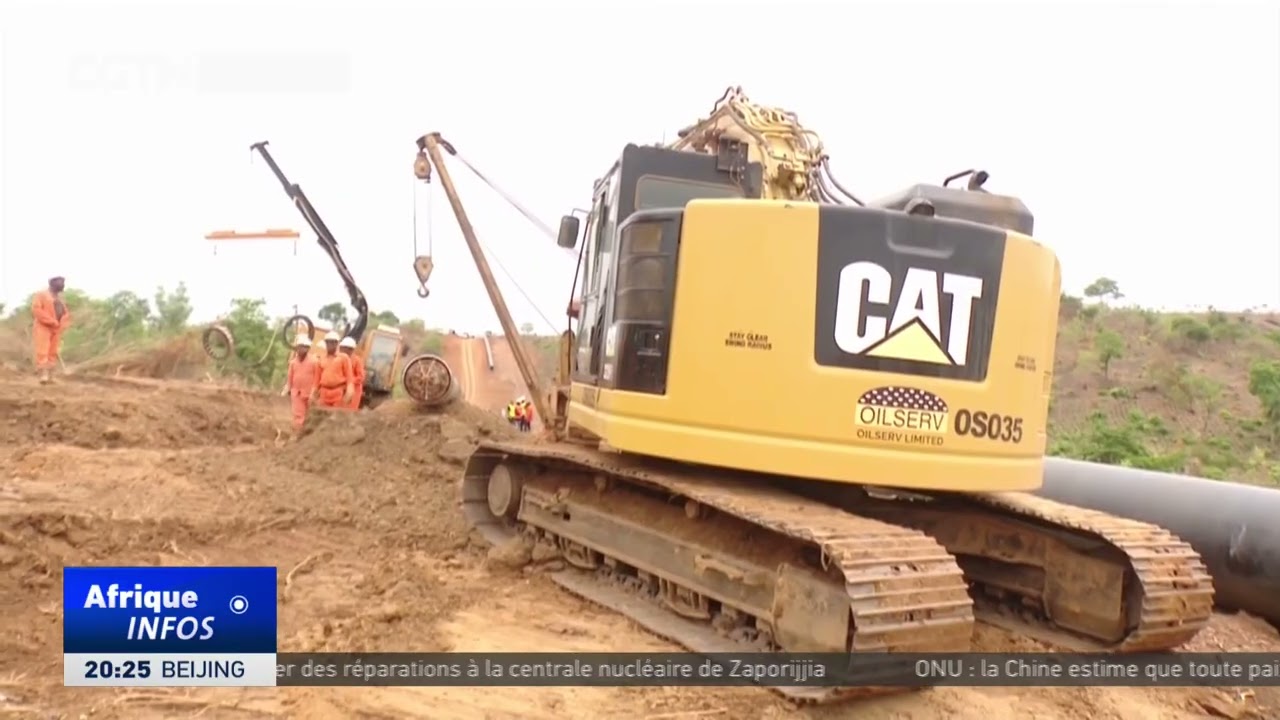

Le calendrier institutionnel se précise autour de deux ancrages. La société de projet doit être basée à Casablanca, tandis qu’une autorité de gouvernance de type Pipeline Higher Authority est annoncée à Abuja. Objectif : clarifier la chaîne de décision et rassurer les investisseurs sur la supervision.
Concrètement, ces structures servent de “tour de contrôle” : elles arbitrent les tracés finaux, la coordination entre États, les standards techniques et les modalités commerciales. Sans ce socle, difficile d’aboutir à une décision finale d’investissement crédible, surtout sur un chantier de cette ampleur. 🏗️
Pour suivre l’actualité et les annonces officielles autour du projet, voici un point d’entrée utile : site de la Cedeao (ECOWAS).
Gazoduc Nigeria-Maroc : 6 000 km, 13 pays, raccordement au Gazoduc Maghreb-Europe

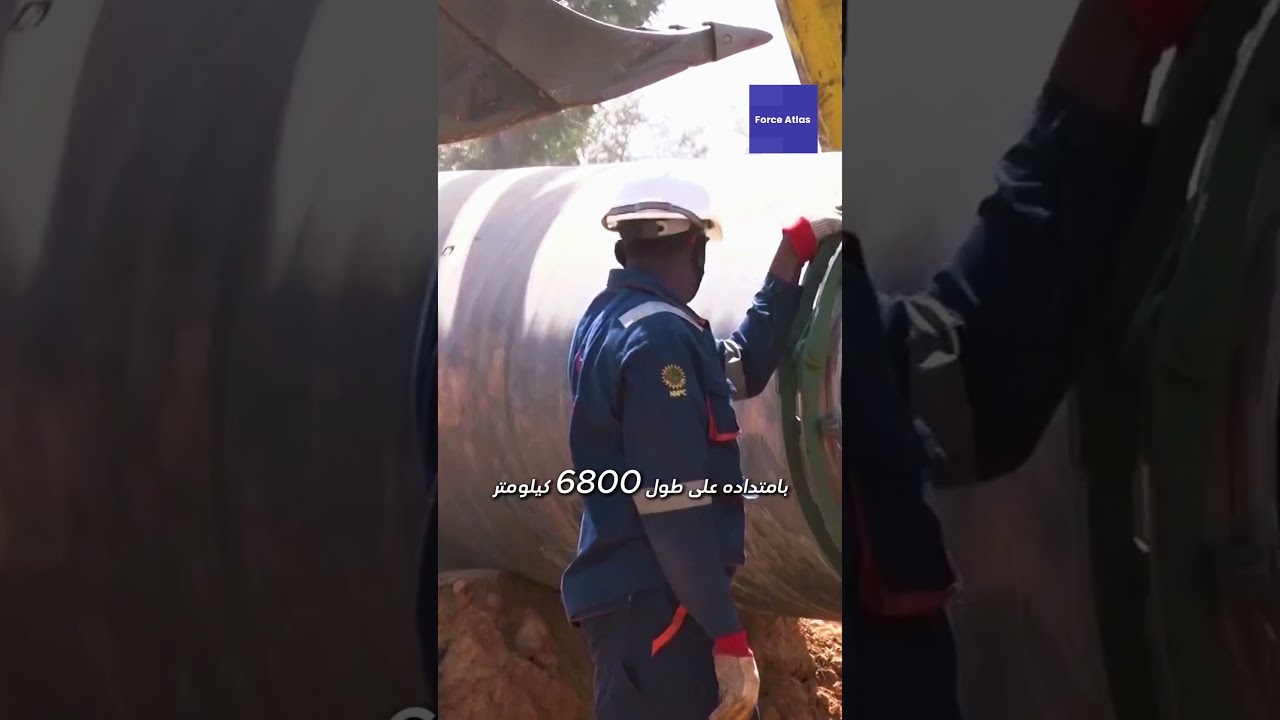

Le NMGP est annoncé sur une longueur d’environ 6 000 kilomètres, avec un passage par treize pays le long de la façade atlantique. L’idée est d’acheminer des milliards de mètres cubes depuis le Nigeria vers le Maroc, avant un raccordement au Gazoduc Maghreb-Europe (GME).
Cette architecture change la logique habituelle : au lieu d’un flux direct vers un seul client, le tracé vise une desserte multi-étapes. Pour un industriel, la promesse est simple : davantage de points d’entrée possibles, donc plus de scénarios d’approvisionnement selon les saisons et les prix. 📦
Ce que le raccordement au GME change pour le Maroc et pour l’Europe
Depuis l’arrêt en 2022 des flux algériens via le GME après la rupture diplomatique entre Alger et Rabat, l’infrastructure existe mais son usage s’est réorganisé. le projet Nigeria-Maroc s’inscrit dans ce contexte : utiliser un maillon déjà connu des opérateurs pour connecter l’Afrique de l’Ouest au nord du continent.
Cas d’école : une entreprise agroalimentaire installée dans la région de Kénitra, très exposée aux coûts d’énergie, s’intéresse surtout à la visibilité sur les prix et à la continuité d’approvisionnement. À ses yeux, le sujet n’est pas la géopolitique, mais la stabilité des contrats et la capacité à planifier. C’est là que le raccordement au GME devient un argument pratique. 🔌
Projet à 23 milliards d’euros : calendrier 2028-2031 et équation du financement
Le coût annoncé s’établit autour de 23 milliards d’euros. À ce niveau, le financement se joue sur un mix : investisseurs institutionnels, banques de développement, partenaires industriels, et contrats d’achat à long terme qui sécurisent les revenus.
Côté timing, une source au sein de l’Onhym évoque des travaux à partir de 2028, pour des premières livraisons en 2031. La trajectoire peut sembler lointaine, mais sur un gazoduc transnational, la préparation (études, servitudes, sécurité, ingénierie) pèse autant que la pose des tubes. ⏳
Tableau de synthèse : chiffres clés et prochaines étapes du gazoduc Atlantique
| Élément 📌 | Donnée ✅ | Pourquoi ça compte 💡 |
|---|---|---|
| Coût estimé 💶 | 23 milliards d’euros | Conditionne le montage financier et la rentabilité sur plusieurs décennies |
| Longueur 📏 | Environ 6 000 km | Implique des défis d’ingénierie, de maintenance et de coordination régionale |
| Pays traversés 🌍 | 13 | Multiplie les accords, mais élargit aussi les marchés desservis |
| Structures annoncées 🏢 | Société de projet à Casablanca / Autorité à Abuja | Donne un cadre de gouvernance et accélère la préparation de l’investissement final |
| Calendrier 🗓️ | Début des travaux : 2028 / Premières livraisons : 2031 | Fixe un cap pour les industriels, les réseaux électriques et les plans d’importation |
| Connexion prévue 🔗 | Raccordement au GME | Ouvre une continuité technique vers le nord, avec des options vers l’Europe |
Pourquoi le gazoduc Atlantique rebat les cartes : sécurité énergétique, industrie, corridor régional
Le communiqué Onhym-NNPC met en avant un “corridor de développement” reliant l’Afrique de l’Ouest, les États du Sahel, le Maroc et l’Europe. L’arrière-plan est connu : les tensions sur les prix des hydrocarbures depuis l’invasion de l’Ukraine par la Russie ont replacé la question des routes d’approvisionnement au centre des politiques publiques.
Dans les capitales ouest-africaines, le sujet se lit aussi à travers l’industrialisation : produire localement (ciment, engrais, sidérurgie légère) demande une énergie plus prévisible. La promesse, si elle se matérialise, est moins une annonce spectaculaire qu’un outil de planification économique sur le long terme. ⚙️
Liste : impacts concrets attendus dans les pays traversés (et au Maroc)
- 🧾 Contrats énergétiques plus lisibles pour les industriels, avec des options d’approvisionnement diversifiées selon les marchés
- 🏭 Soutien à l’industrialisation via une énergie mieux planifiée (exemple : engrais et transformation agroalimentaire)
- ⚡ Appui aux réseaux électriques lorsque le gaz sert de source pilotable pour stabiliser la production
- 🚢 🌍 Effet logistique autour des ports atlantiques (maintenance, services, sous-traitance, emplois qualifiés)
- 🤝 Coordination régionale renforcée : normes, sécurité, fiscalité de transit, mécanismes d’arbitrage
Du lancement en 2016 à l’accélération récente : ce qui a changé dans le dossier Nigeria-Maroc
L’idée a été portée en 2016 par le roi Mohammed VI lors d’une visite à Abuja, avec l’objectif de renforcer les partenariats sur le continent. Le projet a ensuite gagné en traction à mesure que l’environnement énergétique se durcissait et que les routes de gaz devenaient un enjeu politique autant qu’économique.
Le tournant de 2022, avec la fin du contrat du GME pour l’acheminement du gaz algérien vers l’Espagne via le Maroc, a servi de catalyseur. Depuis, la logique côté marocain est celle d’un mix plus robuste, où les infrastructures existantes et les nouveaux corridors doivent se compléter plutôt que se concurrencer. 🧭
Ce que Google ne vous dira jamais
Quand est-ce que le gazoduc sera opérationnel ?
Les travaux devraient démarrer en 2028, avec une mise en service visée pour 2031. Mais avant, il faut boucler le financement et finaliser les études techniques.
Combien de pays vont profiter du gazoduc ?
Treize pays de la façade atlantique, du Nigeria jusqu'au Maroc, sans oublier le raccordement au Gazoduc Maghreb-Europe qui dessert l'Espagne et le reste de l'UE.
Quel sera l'impact sur les prix de l'énergie au Maroc ?
Si le projet tient ses promesses, l'offre supplémentaire pourrait stabiliser les prix à long terme. Mais le gazoduc ne résoudra pas tout : le coût final dépendra des contrats entre États et opérateurs.
Qui va financer les 23 milliards d'euros ?
Un mix d'investisseurs institutionnels, de banques de développement et de partenaires industriels, sécurisé par des contrats d'achat long terme. La phase de levée de fonds commence après la mise en place des structures de gouvernance.
